El trazado de obras de construcción eficiente es la base para proyectos precisos y bien ejecutados. Este proceso garantiza que las estructuras se alineen perfectamente con los planos técnicos, reduciendo errores hasta en un 75 %. Al incorporar herramientas avanzadas y técnicas adecuadas, puedes asegurar una construcción eficiente, ahorrando tiempo y costos.
¿Qué es el trazado de obras en construcción eficiente?
El trazado de obras de construcción eficiente es el proceso de trasladar al terreno las dimensiones y especificaciones técnicas de los planos. Esto incluye:
- Marcación de puntos clave: Como cimientos, columnas y ejes estructurales.
- Nivelación precisa: Asegurando que las superficies cumplan con el diseño.
- Delimitación de áreas: Para organizar el sitio de construcción y optimizar los recursos.
Beneficios del trazado de obras para una construcción eficiente
El trazado de obras aporta numerosos beneficios que impactan positivamente en el desarrollo de cualquier proyecto:
- Mayor precisión: Los elementos estructurales se colocan en su posición exacta.
- Ahorro de costos: Evita retrabajos gracias a una correcta planificación.
- Cumplimiento normativo: Garantiza que el proyecto cumpla con las leyes y regulaciones locales.
- Optimización del sitio: Mejora la organización del terreno y el uso de los recursos.
Herramientas modernas
La tecnología cambia lo que se puede trazar y con qué precisión. Entre las herramientas más utilizadas destacan:
- Estaciones totales: Para medir ángulos y distancias con alta precisión.
- GPS de alta precisión: Ideal para grandes proyectos que requieren rapidez en las mediciones.
- Drones: Para obtener vistas aéreas detalladas en terrenos complejos.
- Software como Civil 3D: Facilita el modelado y análisis de datos para verificar diseños.

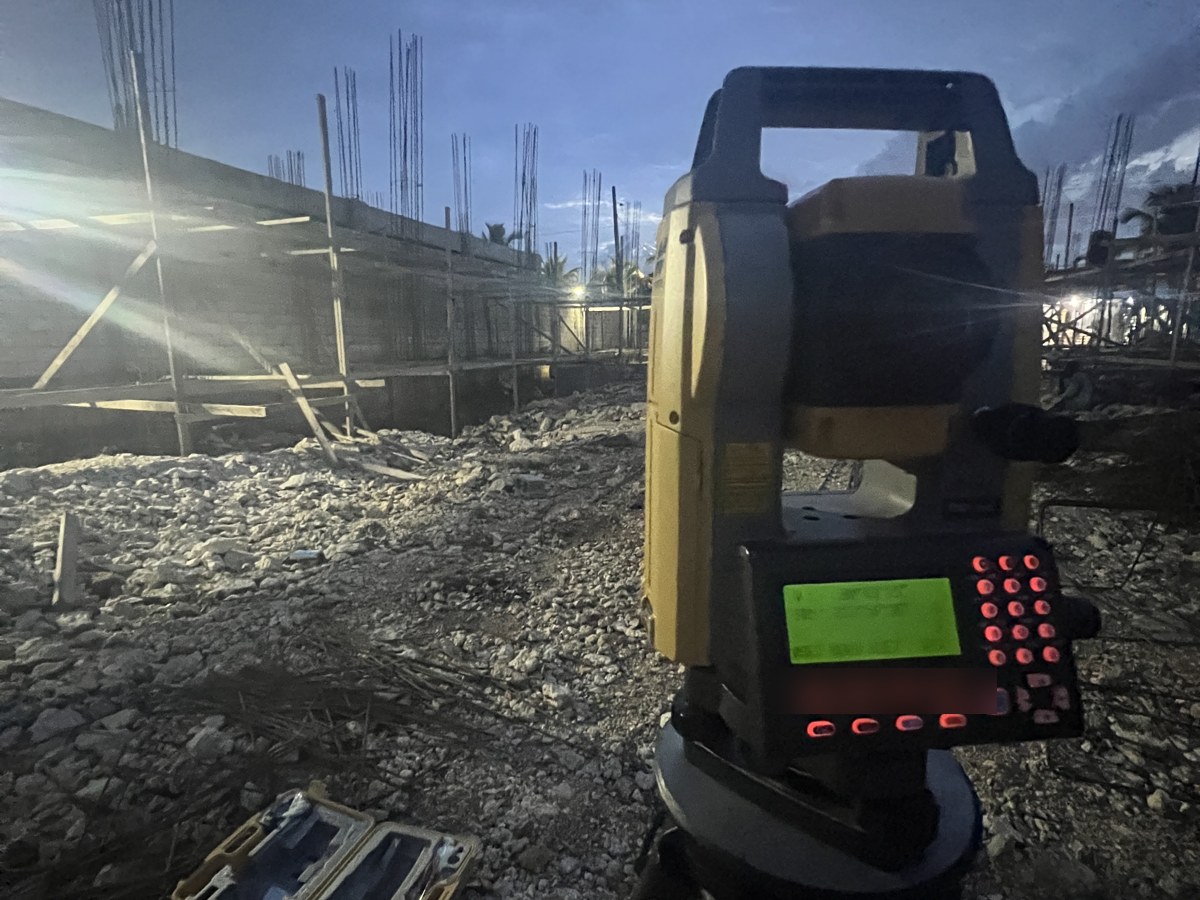

Pasos básicos para un trazado eficiente de obras
- Revisión de planos técnicos: Verifica que contengan todas las especificaciones necesarias.

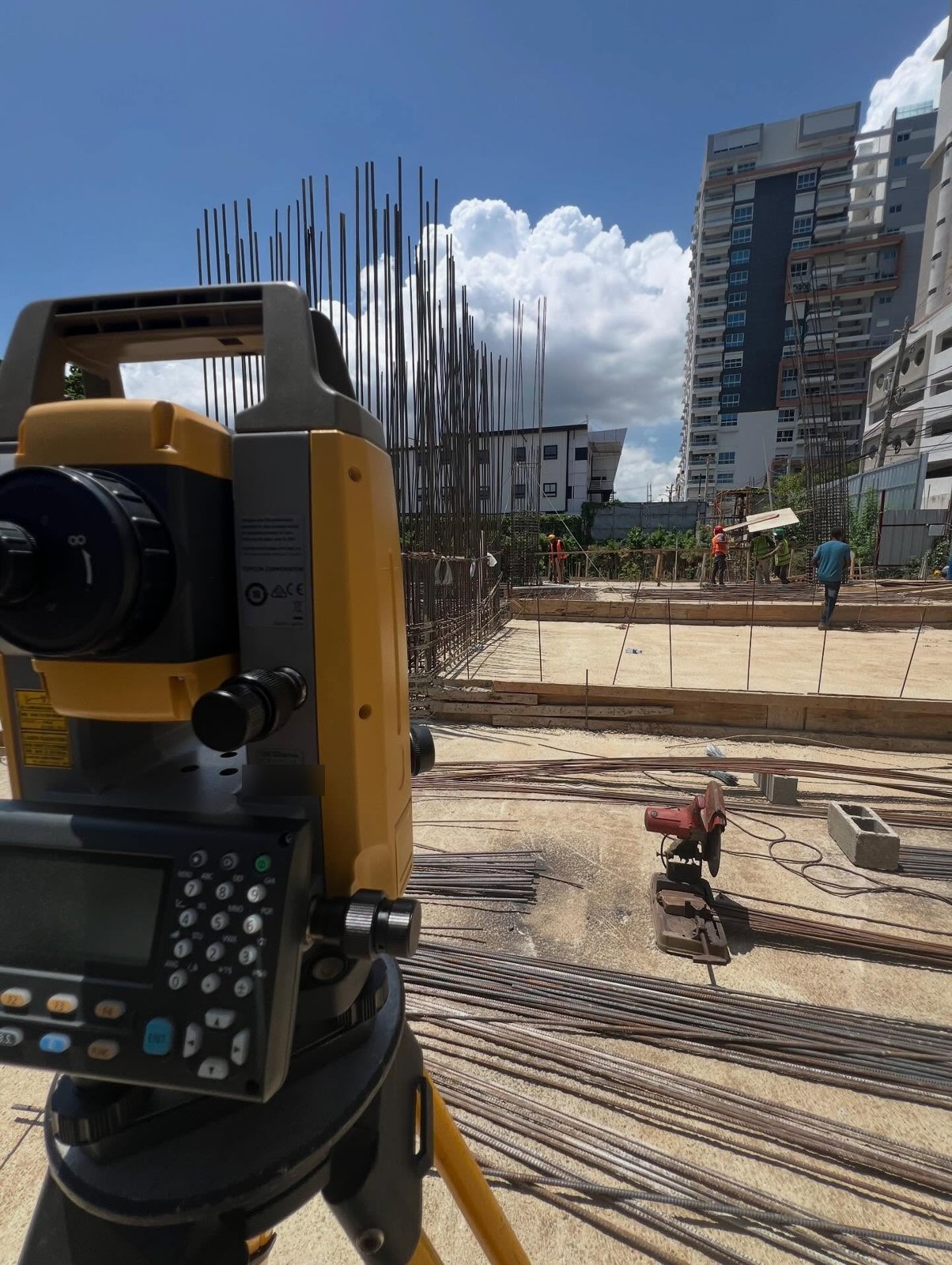

- Marcación inicial: Coloca jalones y estacas en los puntos clave del terreno.
- Verificación de medidas: Usa estaciones totales o GPS para comprobar coordenadas y niveles.
- Registro digital: Guarda los datos en software de gestión para referencia futura.
Conclusión
Es un proceso esencial que garantiza la precisión, la seguridad y la optimización de los recursos en proyectos de construcción. Al implementar tecnologías avanzadas y seguir un proceso estructurado, puedes minimizar errores y asegurar el éxito de tus proyectos. ¿Qué técnicas prefieres para trazado de obras? Haznos saber en los comentarios.
Sigue tus lecturas.
Descubre más sobre trazado de obras en proyectos eficientes y ¿qué técnicas prefieres para trazado de obras?
Consulta las mejores prácticas de trazado en este artículo sobre normativas.
Referencia oficial: CODIA.
Del plano al terreno: cómo se materializa un trazado
El replanteo es el proceso inverso al levantamiento. En un levantamiento se toma la realidad y se lleva al plano; en el replanteo se toma el plano y se marca en el terreno. Suena simple y es donde más obras se tuercen.
El procedimiento que seguimos es siempre el mismo:

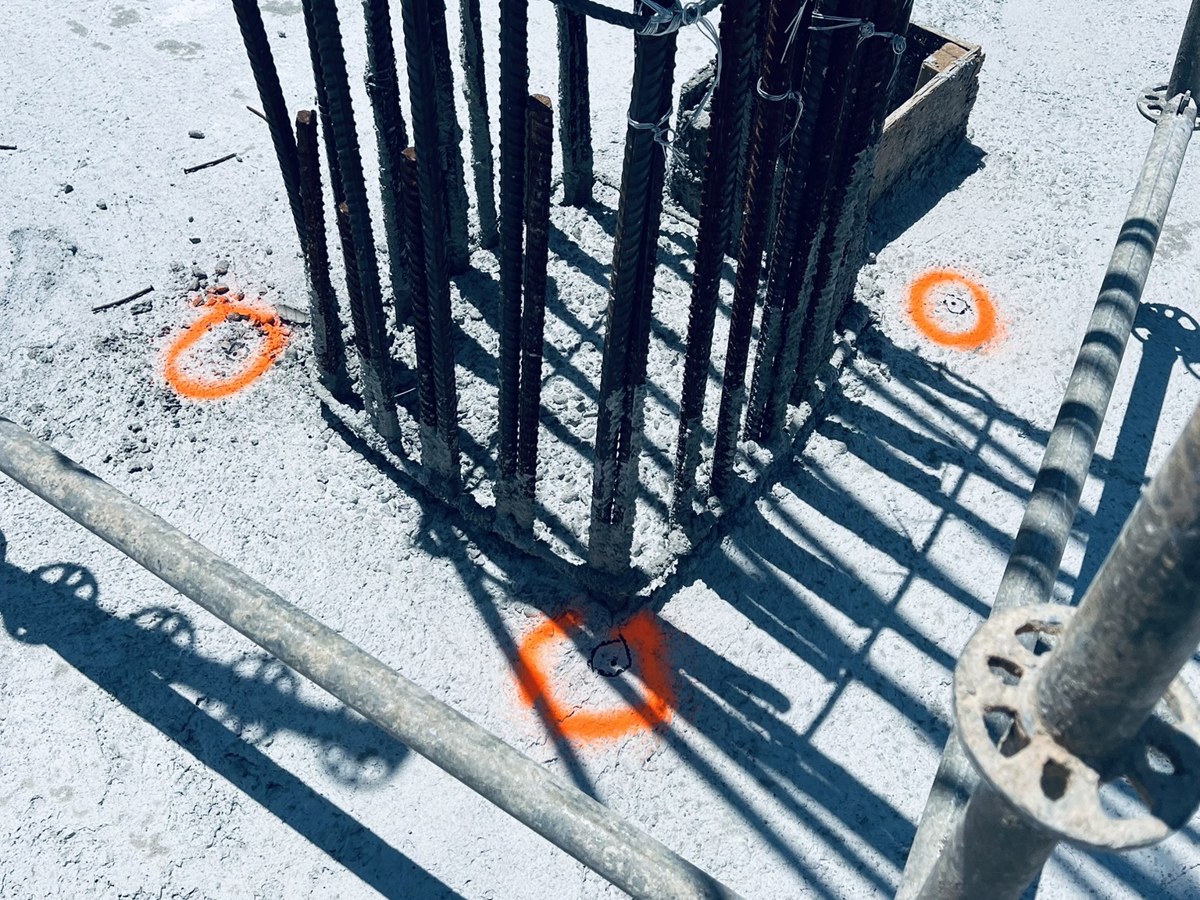

- Se establece la red de apoyo. Dos o más puntos con coordenadas conocidas, materializados con mojones que sobrevivan al movimiento de tierra. Si la red se pierde a mitad de obra, todo lo replanteado después queda en duda.

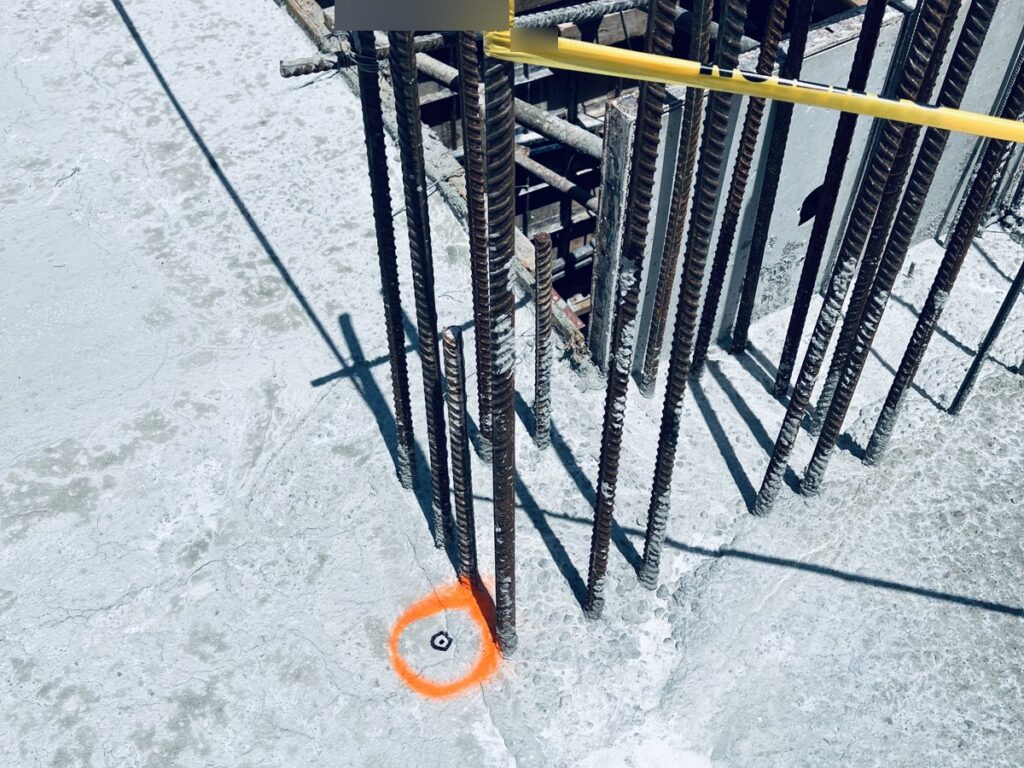

- Se replantean los ejes. Primero los ejes principales de la estructura, no los detalles. Un eje mal puesto arrastra el error a todo lo que cuelgue de él.
- Se verifica antes de vaciar. Se comprueban diagonales y escuadras. Corregir en este punto cuesta una mañana; corregir después del vaciado cuesta demoler.
- Se documenta. Coordenadas de cada punto replanteado, con fecha y responsable. Ese registro es lo que le permite demostrar después que la obra se ejecutó donde debía.
Los tres errores que más veces hemos tenido que corregir
Replantear desde una referencia que se movió. Un mojón que un camión desplazó, una esquina de muro que se demolió. Si la referencia cambió y nadie lo notó, el error se propaga limpio y sin avisar.
Confiar en el plano sin verificar el terreno. El plano dice que el lindero está a 12 metros del eje de la calle. En el terreno la calle se ensanchó hace cinco años. El plano ya no describe la realidad.
No cerrar el polígono. Medir en cadena sin volver al punto de partida es renunciar a saber si hubo error. El cierre es lo que convierte una medición en una medición verificable.
Qué tolerancia es aceptable
Depende de la obra. En una vivienda unifamiliar, un par de centímetros en el replanteo de ejes no compromete nada. En una estructura de acero prefabricado, donde las piezas llegan cortadas de fábrica, un centímetro de más obliga a rehacer la pieza. Por eso lo primero que preguntamos antes de replantear es qué se va a construir encima: la tolerancia la fija el uso, no el equipo.
Una herramienta para esto
Seguir leyendo
El futuro de la agrimensura: cómo está cambiando la gestión del territorio
En la actualidad, la agrimensura está viviendo una transformación profunda. Las tecnologías modernas, como drones, GPS de alta…
Leer →LiDAR y fotogrametría para terrenos en República Dominicana
Qué aporta el LiDAR que la fotogrametría corriente no da Los terrenos costeros y de ladera del este…
