La integración de la agrimensura y la tecnología es clave en proyectos de infraestructura moderna. Este enfoque no solo asegura precisión en los levantamientos, sino que optimiza el diseño y la ejecución de obras. Al integrar agrimensura y tecnología, el 90% de los proyectos exitosos logran reducir errores y mejorar la calidad del desarrollo.
La conexión entre agrimensura y tecnología en infraestructura

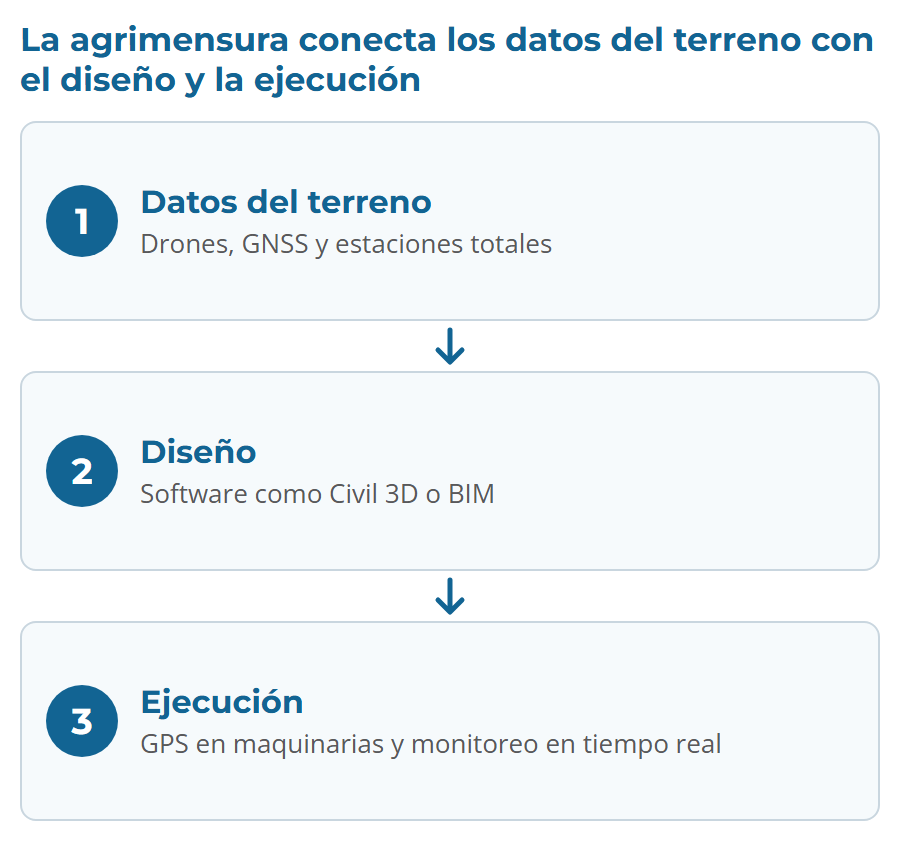

La agrimensura no es solo el primer paso en cualquier proyecto de infraestructura; también es el puente que conecta los datos del terreno con el diseño y la ejecución. Al combinar equipos modernos como drones, GNSS y estaciones totales con software especializado como Civil 3D o BIM, los ingenieros obtienen una visión completa del terreno y pueden anticipar desafíos antes de que surjan.

Beneficios de integrar tecnología avanzada
- Precisión en los datos: Equipos como drones y GNSS ofrecen mediciones exactas, reduciendo errores en las etapas iniciales.
- Optimización del diseño: Software como BIM permite modelar proyectos en 3D, ajustándose a las condiciones reales del terreno.
- Reducción de costos: Anticipar problemas técnicos minimiza los retrabajos y sobrecostos.
- Ejecución eficiente: La planificación basada en datos garantiza un desarrollo más rápido y organizado.

Proceso para integrar agrimensura y tecnología
- Levantamiento inicial: Uso de drones y estaciones totales para capturar datos del terreno con precisión milimétrica.
- Modelado en software: Importación de datos al software Civil 3D o BIM para la creación de diseños y análisis de viabilidad.
- Planificación estratégica: Simulación de escenarios y optimización de recursos en función del modelo digital.
- Supervisión con tecnología: Uso de GPS en maquinarias y monitoreo en tiempo real para asegurar la ejecución conforme al diseño.

Impacto en la construcción de infraestructura
La integración de tecnología avanzada no solo mejora la calidad de los proyectos, sino que también impulsa la sostenibilidad en la construcción de infraestructura. Al reducir los errores y optimizar el uso de recursos, las empresas ahorran tiempo y costos, mientras aumentan la confianza de sus clientes.
📍 ¿Qué tecnología usas en tus proyectos de infraestructura? Comenta aquí.
Enlaces Relacionados
- Descubre más sobre la integración de tecnología y agrimensura en infraestructura.
- Conoce los beneficios de los levantamientos topográficos con drones.
- Aprende cómo Civil 3D optimiza proyectos de infraestructura.
Referencia oficial: Instituto Geográfico Nacional.
Qué cambia realmente cuando se integra la tecnología
La diferencia no está en el aparato, está en el tiempo y en el volumen de datos. Un ejemplo concreto de nuestro trabajo diario: levantar 20 hectáreas de terreno accidentado con estación total supone entre cuatro y cinco días de campo y un modelo construido a partir de unos pocos miles de puntos. El mismo terreno con dron y apoyo GNSS se resuelve en una mañana de vuelo, y el modelo se construye sobre millones de puntos.
Eso no significa que el dron sustituya a la estación total. Significa que cada herramienta resuelve un problema distinto.
Cuál usar en cada caso
- Superficies grandes y abiertas — dron. Movimientos de tierra, canteras, terrenos agrícolas, urbanizaciones completas.
- Precisión milimétrica en puntos concretos — estación total. Replanteo estructural, control de deformaciones, monitoreo de asentamientos.
- Georreferenciación y enlace a la red nacional — GNSS. Es lo que garantiza que el trabajo encaje con la cartografía oficial y con los planos catastrales de las parcelas vecinas.
- Zonas con vegetación densa — LiDAR o estación total. La fotogrametría ve la copa de los árboles, no el suelo.
El cuello de botella no es el campo, es el gabinete
Una salida de campo con dron genera en dos horas un volumen de datos que después requiere procesamiento, control de calidad y validación contra puntos de apoyo medidos en terreno. Quien vende el vuelo como si fuera el trabajo completo está vendiendo la mitad.
La pregunta que debe hacerle a cualquier proveedor no es qué equipo tiene, sino cómo verifica sus resultados. Si no puede darle un error cuadrático medio contra puntos de control independientes, no tiene forma de demostrar que el modelo es correcto.
Herramientas en línea
Seguir leyendo
El control geométrico en las obras de construcción
El control geométrico es un proceso clave para garantizar la precisión en proyectos de construcción. Aprende en esta…
Leer →Levantamiento fotogramétrico para inventario de materiales
La tecnología de drones ha revolucionado múltiples sectores, y el levantamiento fotogramétrico para inventario de materiales es un…
Leer →Levantamientos topográficos: ¿Qué son y cómo se realizan?
Los levantamientos topográficos son esenciales para planificar proyectos de construcción. Aprende sobre sus características, tipos y procedimientos en…
Leer →
